Tìm Hiểu Quy Trình Thi Công Cừ Larsen

CÔNG TY CỔ PHẦN XỬ LÝ NỀN MÓNG VIỆT NAM - 0968159159-0972159159- 0829159159

Tìm Hiểu Quy Trình Thi Công Cừ Larsen
Ngày đăng: 25/11/2022 06:03 AM

    Trong ngành xây dựng, cọc cừ Larsen (các tên gọi khác là cừ thép, cọc ván thép, cọc bản, thuật ngữ tiếng anh là steel sheet pile) được dùng ngày càng phổ biến trong xây dựng từ những công trình thủy công như cảng, cầu tàu, đê chắn sóng, công trình cải tạo dòng chảy, công trình cầu, con đường hầm tới những công trình dân dụng như bãi đậu xe ngầm, tầng hầm nhà phổ thông tầng, nhà công nghiệp. Cừ Larsen ko chỉ được dùng trong các công trình tạm bợ mà còn mang thể được xem như một chiếc nguyên liệu vun đắp, sở hữu những đặc tính biệt lập, thích dụng với một số bộ phận chịu lực trong các dự án vun đắp. Dưới đây chúng tôi xin chia sẻ cho quý vị các quy trình thi công cừ Larsen nhé!

    Có hai biện pháp thi công cừ Larsen là: Biện pháp thi công cừ larsen bằng máy ép tĩnh và thi công ép cọc bằng búa rung.

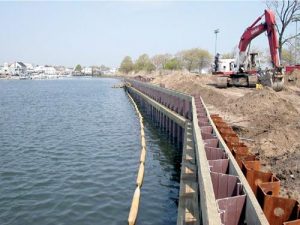

    thi công cừ larsen 1

    1. Biện Pháp Thi Công Cừ Larsen Bằng Máy Ép Tĩnh

    – Với biện pháp này thời gian thi công cừ có thể kéo dài từ khoảng 6 đến 23h, và các máy móc và dụng cụ kèm theo như cẩu lốp chuyên dụng sức nâng 25 tấn và máy ép tĩnh từ 70 đến 150 tấn.

    – Sử dụng từ 1 đến 2 máy ép thuỷ lực thi công theo bản vẽ chi tiết.

    – Nếu công trình thi công xen kẽ với các công trình bên cạnh thì phải bố trí nhịp nhàng để tránh ảnh hưởng đến tiến độ thi công của công trình bên cạnh.

    – Sai số độ thẳng của cừ trong khoảng cho phép 0-1% và đầu cừ phải nghiêng ra ngoài công trình.



    1. Thi Công Ép Cọc Bằng Biện Pháp Sử Dụng Búa Rung

    – Với biện pháp này thì thời gian thi công cừ Larsen có thể được rút ngắn hơn, tuy nhiên phải cần đến nhiều công cụ máy móc như: Cần trục xích có sức nâng 30tấn, cần trục bánh xích sức nâng 35tấn, búa rung điện công suất 75KW- 90KW, búa rung thuỷ lực 17tấn, máy phát điện 300KVA.

    thi công cừ larsen 2

    – Sử dụng 1 bộ rung cọc cừ larsen thi công đúng với bản vẽ

    – Tập kết cọc và các thiết bị như: cần trục, búa rung, máy pháp điện…

    – Dùng cần trục đa cọc và móc cẩu phụ để thi cọc

    – Dùng móc cẩu chính của cần trục cẩu búa rung và mở kẹp búa đa vào vị trí đầu cọc để kẹp cọc.



    – Nhấc cọc cừ larsen đặt vào vị trí cần đóng

    – Rung cọc: giữ cho cọc xuống từ từ đến chiều sâu thiết kế

    – Rung xong cọc thứ nhất chuyển sang lấy cọc thứ 2 vào thao tác như cọc số 1.

    – Dùng sơn đánh dấu số thứ tự của cọc đã thi công.

    1. Các Biện Pháp An Toàn Khi Thi Công Cừ Larsen

    Trong quá trình thi công cừ Larsen chúng tôi đặc biệt quan tâm tới vấn đề an toàn tại công trường với những biện pháp sau:

    – Trước khi thi công kiểm tra, kiểm định tất cả các máy móc thiết bị đủ và đạt tiêu chuẩn.

    – Phối hợp với chủ đầu tư và đơn vị phụ trách, chuẩn bị đường di chuyển cho máy móc trong quá trình thi công.

    – Chỉ được dùng khi búa đó ổn định trên cọc.

    – Lúc đầu chỉ được phép rung tần số thấp đến khi cọc xuống ổn định rồi mới được tăng dần lực rung của búa.

    – Chuyển máy đến vị trí mới sau khi đóng xong một cọc phải chú ý đến nền đất, tránh bị sụt, lún làm nghiêng, lật máy.

    – Tuyệt đối không đứng dưới đường điện cao thế.

    – Trang bị bảo hộ lao động đầy đủ cho công nhân vận hành ( Giầy, quần áo, mũ bảo hộ….)

    – Cán bộ kỹ thuật thường xuyên trực tại công trình kiểm tra, giám sát, nhắc nhở.

    – Đặt các biển báo nguy hiểm trong công trường tại các vị trí cần thiết.
